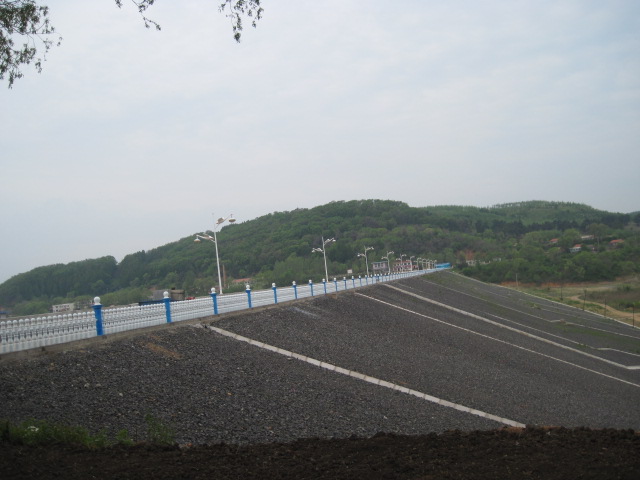

海龙水库除险加固工程

工程工期:2010年3月25日开工,2010年9月22日完工

海龙水库电站建于七十年代,装机容量为800KW×2=1600KW,电站装设两台800KW立式轴流定浆水轮发电机组,水轮机型号为:ZD661-LH-120型,发电机型号为:TSL215/21-14型,调速器型号为:XT-1000型,水轮机进口装设D943J-6型DN1600mm电动蝶阀,主厂房内装设5t电动单梁桥机。

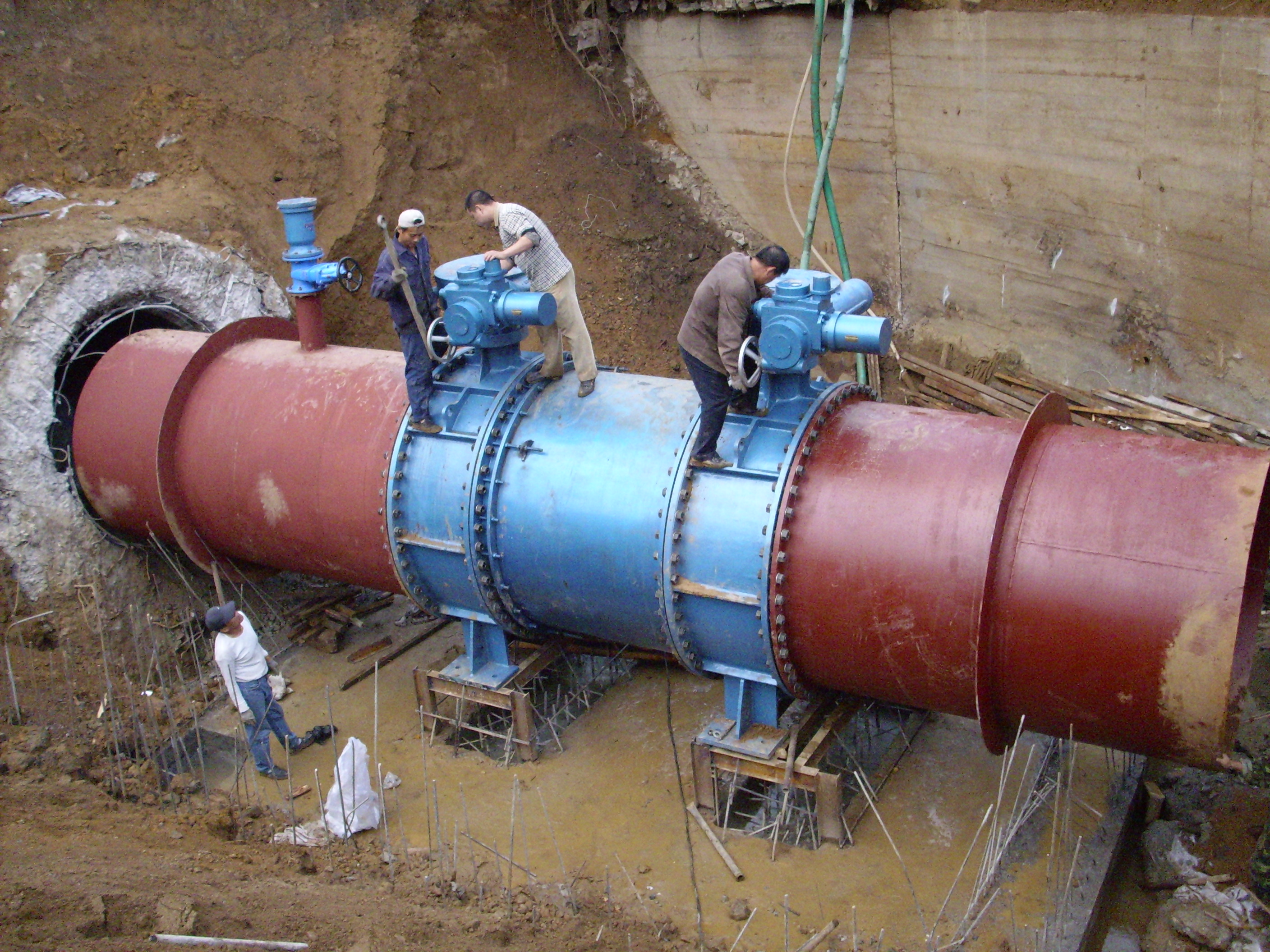

本次电站改造为,在电站厂房、蜗壳、尾水管、发电机基础等水工结构不动的原则下进行,水机部分为,一台机组更换水轮发电机组、水轮机进口蝶阀及调速器,另一台机组更换水轮机转轮、水轮机进口蝶阀、调速器及调速轴、推拉杆等,辅助系统更换相应油气水设备管路等。
